外墻建筑涂料真石漆施工全攻略
發布日期:2018-08-07 作者:水性漆廠家 分享:
“三分涂料 七分施工”,建筑涂料質量的優劣,除了與涂料本身質量的好壞有關,還與施工技術水平有很大關系。為了保證建筑外墻涂料真石漆的施工質量,必須要有正確的施工工藝和正確的施工方法,并要求施工人員嚴格按工藝要求進行施工。
二、外墻施工工具
1、為保證施工質量,建議先使用腳手架批刮真石漆專用膩?zhàn)樱偈褂玫趸@施工含砂底漆、真石漆和罩面清漆。
2、空壓機:功率5KW以上,氣量充足,壓力為0.5-1.0兆帕的空壓機帶三根氣管,能滿足三人以上同時施工,能自動控制壓力。
3、噴槍:上壺噴槍,容量500ml,口徑4-8mm;容量太大,則操作不便;口徑小,則施工速度慢。
4、各種口徑噴嘴:4mm、5mm、6mm、8mm等,口徑越小則噴涂越平整均勻,口徑大則花點越大,凹凸感越強。
5、橡膠管:氧氣管,直徑8mm。
6、毛刷、滾筒、鏟刀若干。
7、遮擋用工具:塑料布、纖維板、圖釘、膠帶。

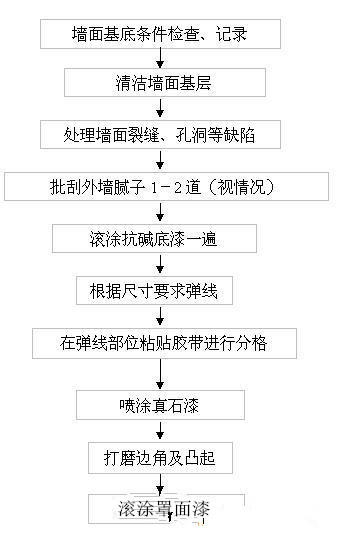

三、外墻施工工藝
?。?)基底條件及處理要點
1、基層存在孔洞、凹陷,應進行填充修補并找平;
2、基層存在突起以及突出部位,應進行鏟除并找平;
3、基層存在表層浮灰及粘浮污染物,應進行清掃、打磨,保證表面清潔;
4、基層存在油污,應采取清洗劑進行清洗,保證去除后表面清潔和干燥;
5、基層存在空鼓,應叩開鏟除,并用聚合物砂漿修補;
6、基層存在裂紋和裂縫,應對其裂紋進行修補和抑裂增強處理;
7、基層存在泛堿和嚴重鹽析現象,應采用草酸進行中和處理;
8、霉菌滋生的地方,應用漂白粉水反復洗刷,再用自來水及鋼絲刷將墻面清 洗干凈,徹底干燥后才可施涂底漆。
9、對有舊涂層的墻面必須確認其附著力才可施工,否則必須先鏟除;舊墻面有空鼓、起殼的部位應鏟除后修補平整;
◆ 基層要求
1、牢 固-無空鼓、開裂、起砂、掉粉等;
2、平 整-符合中級或高級抹灰標準;
3、干 燥-含水率<10%;
4、中 性-酸堿度pH值<10;
5、清 潔-無油脂、浮灰、霉菌、藻類等;
6、其 它-洞口及破損處已修補;
7、外露鐵件已進行防銹處理;
8、基層符合施工規范《建筑涂飾施工及驗收規范》(JGJ/T29-2003)的要求。
(2)找平層膩?zhàn)邮┕ひc(diǎn)
1、為保證真石漆層的粘結強度,建議采用真石漆專用膩?zhàn)樱佔右暬鶎拥钠秸群完庩柦谴怪倍扰?-2遍,批刮后的膩?zhàn)有枰蚰テ秸⑦m當養護。建議在腳手架上施工;
2、理論用量為1.5-2.5kg/m2,因基面狀況不同膩?zhàn)佑昧靠赡艽嬖诓町悾?/div>
3、前一道膩?zhàn)痈稍锖蠓娇膳蜗乱坏滥佔樱攸c(diǎn)注意腳手架接頭、陰陽角和層縫處的膩?zhàn)优危?/div>
4、膩?zhàn)优吻?,如基層做有保溫砂漿,保溫砂漿層完工后,應養護至含水率、堿性達標;
5、在實際操作中,以膩?zhàn)訉泳鶆蛘谏w基底為標準。
6、膩?zhàn)訉哟蚰ズ?,需按照要求進行養護,膩?zhàn)訉雍?le;10%,PH≤10;7、檢查基底層,局部進行修補。
(3)涂刷封閉底漆施工要點
1、底漆施工前,要求基層含水率<10%,PH≤10;2、為保證遮蓋一致,底漆最多只可加10%-15%水進行稀釋,稀釋采用潔凈的清水即可,稀釋后應充分的攪拌均勻。
3、底漆一般施工一遍,施工均勻,無滾刷痕跡,無漏涂,施工后要求顏色一致。
?。?)彈分格線要點
1、大面積的墻面建議盡量分隔為小面積施工,例如設計成仿磚、仿石等效果,可以避免真石漆出現接痕、不均、開裂等問題。
2、在上好底漆的干燥墻面,除去浮塵。根據設計尺寸要求進行彈線分格,同時需考慮分格縫的寬度。
3、彈線時先確定水平、垂直方向基準線,然后再依此基準線類推,確保每道線都橫平豎直。建議每隔三層確定一基準線。
4、彈線應清晰可見,建議采用與底漆不同顏色來顯示。
?。?)粘結膠帶要點
1、在彈線部位粘貼專用膠帶。
2、粘貼時注意每道膠帶都應在線的同一側,如垂直線的左側、水平線的上側。先橫向再縱向粘貼。
3、膠帶粘貼后應及時按緊貼實,為防止風吹脫落,一次粘貼面積不易過大,以滿足及時施工面積為限。
(6)中層真石漆噴涂要點
1、真石漆施工須保持漆膜厚度均一,每平方用量應符合規定用量以上,避免漆膜厚薄不一、明顯批刮痕跡或接茬、陰陽角堆料的情況。
2、真石漆施工必須在晴好天氣,基層溫度高于10℃以上,濕度≤80%,風力<5級的情況下施工,陰雨天,潮濕陰雨霧霾天氣,強風天氣嚴禁施工。
3、真石漆施工應采用吊籃施工,按指定批次施工在指定墻面,避免不同批號混用在同一墻面。
4、施工間歇要注意密封,由于真石漆的色相取決于天然的顏色,因?yàn)槊颗媸岬念伾赡苈杂胁町悾皇┕r每批材料最好分開堆放和分開施工,同一墻面必須施工同批次產品,以免造成色差,如果超過一個批次,一定要在上墻前先比對,再大面積施工;補腳手架等洞口應使用與大面同一批材料。
5、產品到貨先試噴,顏色和效果與樣板無明顯差異時再施工。
6、工人需要統一施工手法、力道和方式,同一面墻建議使用同一班組施工,避免人為的差異。
7、真石漆建議兩遍噴涂,一遍均勻打底,一遍制作造型。
8、同一立面建議一次性完工,避免長期施工造成的新舊色差。
9、使用有一定厚度和寬度的專用美紋紙,不使用普通美紋紙, 撕除美紋紙要及時,避免毛邊。
(7)修理邊角要點
待真石漆干硬后(一般約需72h),采用400-600目砂紙,輕輕抹平真石 漆表面凸起砂料及毛刺邊角,切忌用力過猛。打磨邊緣毛刺,維修格縫部位脫落及透底部位,并將表面清理干凈。
?。?)罩面清漆施工要點
1、施工時基層溫度不得低于5℃。
2、必須待真石漆表干后,方可上罩面漆。
3、罩面清漆不用加水稀釋,以防發花、露白、光澤不一。
4、面漆收滾筒方向需要統一,避免方向差異造成的光澤差異。
5、罩面清漆施工完后,真石漆表面顏色應一致,光澤均一,無發花、露白等現象。
四、真石漆施工注意事項
1、為防止噴涂施工時對門窗等不需噴涂部位造成的污染,噴涂施工前對不需噴涂的部位用塑料布、彩條布、紙膠帶等進行覆蓋粘貼。
2、雨季施工時,外墻施工應選在屋面排水施工完成后進行,施工時應具備相應的防雨水沖刷措施。
3、冬季施工時,室內外施工環境溫度應保證在5℃以上,門窗應封閉;室外施工時宜選在中午時分,同時施工面應有擋風設施;下雪、大風等惡劣天氣禁止施工。
4、根據工程量大小,真石漆應為同一批次產品,一次采購到位,應避免和盡量減少不同批次的產品產生的色差。
5、噴涂真石漆施工時應采用吊籃自上而下同步施工,盡量不借用腳手架,避免因漏噴及補噴出現色差和接縫痕跡。
6、噴涂工具使用完畢后,應及時清洗或浸泡在水中,以備下次使用。
文章Tag標簽:
下一篇:兒童房裝修,色彩搭配有講究
